滨海快线全线区间“洞通” 预计2025年底通车

2024-08-21 18:49:02 来源:东南网  责任编辑:朱琳  作者:陈巧玲

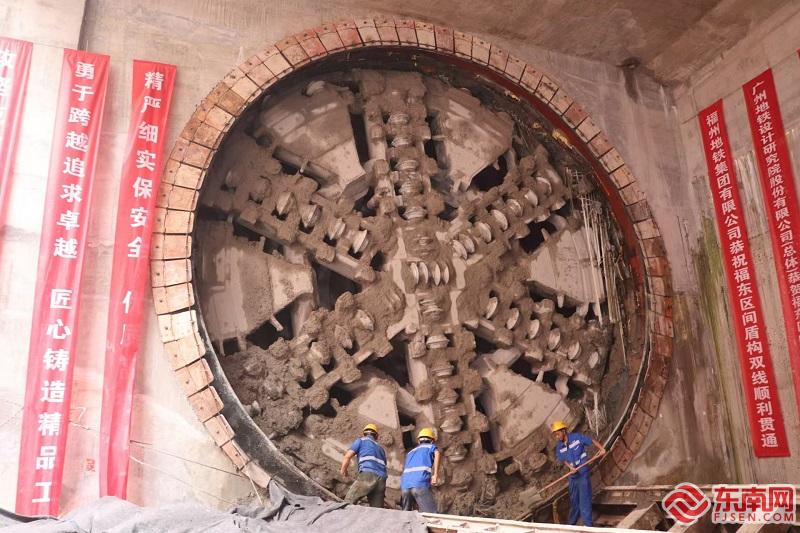

滨海快线“福东区间”洞通。东南网记者陈巧玲 摄

东南网8月21日讯(本网记者 陈巧玲)8月21日凌晨,随着滨海快线福州火车站站至东门站区间(以下简称“福东区间”)右线盾构机刀盘破土而出,滨海快线全线“洞通”。这标志着滨海快线建设取得重要的阶段性成果,据悉,滨海快线预计于2025年底通车。

滨海快线是一条起于福州火车站,途经福州主城区、滨海新城长乐国际机场,终至临空经济区的“U形”市区地铁线路。全线总长62.4千米,共设15个车站(远期预留2座),同时联系福州主副双城,开通运营后可实现福州主城至滨海新城30分钟通达,火车站至长乐机场40分钟内通达,将成为福州市交通体系又一条大动脉。

本次贯通的福东区间是滨海快线最后一个盾构区间工程,全长约2.2千米,沿城市主干道六一北路、华林路铺设,先后穿越上软下硬地层、孤石群、全断面硬岩等多种复杂地质,同时靠近系列重要建(构)筑物并长距离下穿交通密集路段,给施工带来了极大的难度和风险。

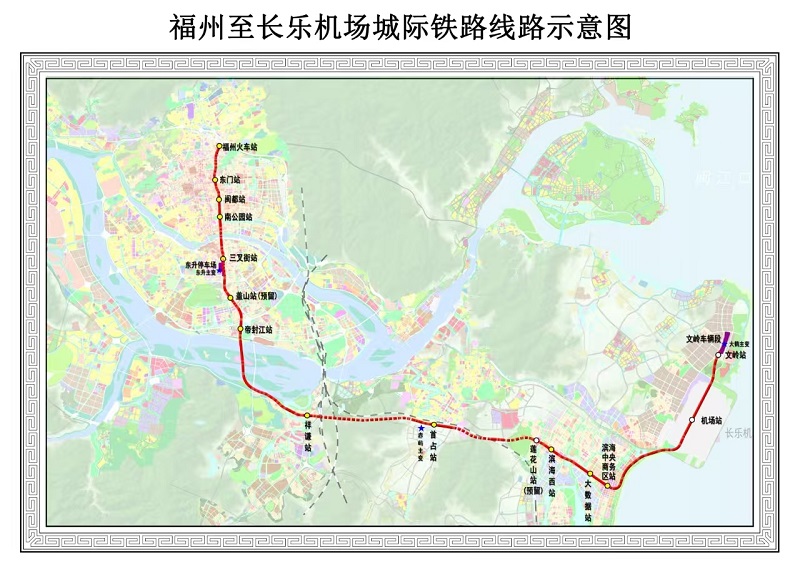

福州至长乐机场城际铁路线路示意图。福州地铁供图

“滨海快线与1号线约以18度小角度交叉上下重叠,重叠范围达70米,两个隧道区间的最小垂直净距仅1.4米。且该交叉段所处地层为粉质粘土淤泥层,地质软弱易变形、稳定性较差,盾构姿态难控制。”现场项目管理人员吴殿伟介绍,在盾构即将到达终点之前,福东区间又面临一项重大考验——近距离上跨既有运营1号线,该段范围快线区间隧道顶部与地面日均车流量近5万辆的华林路距离仅有3.6至5.3米,而盾构直径为8.63米,隧道覆土埋深远小于一般隧道设计时埋深要大于一倍洞径的要求。可以说是整个区间盾构掘进过程中遇到所有风险点中风险最高、施工难度最大的一处。

为破解上述难题,福州地铁提前对浅覆土段地面进行了三轴搅拌桩加固,并提前在隧道上方施加了抗浮板,增强地面的承载能力和稳定性,有效保障了施工期间地面交通的安全畅通。同时利用MJS工法(全方位高压喷射技术)对1号线顶部及两侧进行门式加固保护,并在1号线隧道内进行临时纵向拉紧防止因施工引起沉降变形。此外,设置模拟试验段,通过模拟实际施工情况,对各项措施的有效性进行了验证和优化,并对地层、隧道定位数据进行24小时自动化监测及地质雷达扫描,确保精准精细完成盾构施工。最终,福东区间盾构顺利安全快速完成上跨既有1号线施工任务,1号线最大隆起量仅1.82毫米,远小于控制值5毫米,实现微扰动上跨穿越。

截至目前,滨海快线15个车站工程已全部完成主体结构封顶,18个区间(隧道)已全部贯通,铺轨全线已完成约91%,风水电及装修工程已完成约60%。福州地铁将全力以赴,加快推进后续铺轨工程、风水电及装修工程施工,向“轨通”“电通”及空载试运行等下阶段目标全速前进。

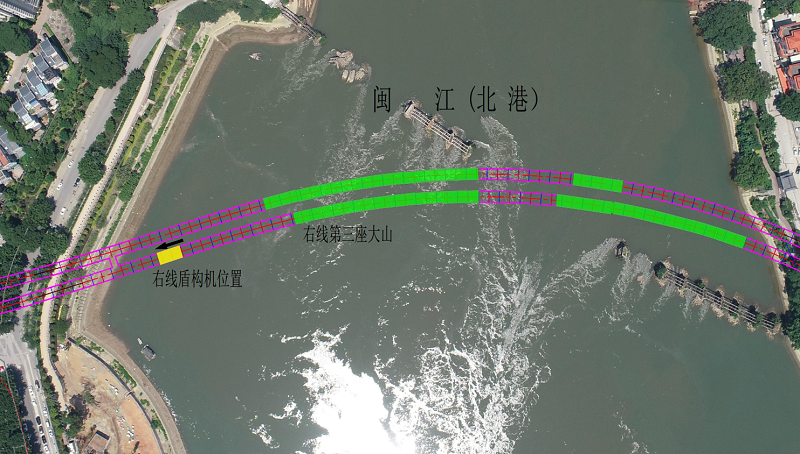

福州地铁4号线后通段示意图。福州地铁供图

值得一提的是,福州地铁4号线后通段同传捷报,洪塘站至金牛山站区间(以下简称“洪金区间”)右线盾构顺利穿越地下第三座硬岩“大山”,过江段施工难度最大、风险最高的三座“大山”已经悉数攻克,4号线后通段建设向全线贯通目标迈进了关键一步。目前4号线后通段洪金区间右线盾构掘进总体进度已达82.5%,剩余盾构掘进有望于今年10月底前完成。
